Uma solução à altura de um problema histórico na capital do país. O Drenar DF, maior programa de escoamento do Governo do Distrito Federal (GDF), é a resposta esperada há décadas para as recorrentes enxurradas e alagamentos que afligiam os moradores das quadras 1 e 2 da Asa Norte. Em um projeto tão ambicioso, cujo investimento se aproxima de R$ 180 milhões, era de se esperar obstáculos na execução igualmente desafiadores, especialmente na fase final das obras.
Diante do solo rígido no Lote 2, foram montadas sete frentes de trabalho e, em todas elas, a alternativa foi recorrer ao uso de escavadeiras e furadeiras hidráulicas | Fotos: Lúcio Bernardo Jr./Agência Brasília
Para agilizar sua implementação, o Drenar DF foi dividido pela Agência de Desenvolvimento do DF (Terracap), executora do projeto, em cinco lotes. Foi justamente em um deles, mais especificamente no Lote 2, que as dificuldades se intensificaram com a descoberta, durante a escavação de um túnel de 3,6 km com 1,2 km já executado, de um solo mais rígido do que o previsto nos estudos prévios conduzidos pelas equipes técnicas.
O solo encontrado no local foi caracterizado pelos engenheiros como sendo de Tipo 3, ou seja, composto por um material altamente resistente, compacto, de baixa porosidade e elevada coesão, tornando o processo de escavação manual inviável e exigindo a utilização de maquinário especializado.
“Fizemos todos os estudos de sondagem do solo de acordo com as normas vigentes. A gente sabia que encontraria um solo duro aqui neste lote, mas não imaginava que fosse tão duro. Foi uma surpresa, mas já estamos enfrentando o problema”, explica o diretor-técnico da Terracap responsável pela obra, Hamilton Lourenço.
O solo encontrado no Lote 2 foi caracterizado pelos engenheiros como sendo de Tipo 3, ou seja, composto por um material altamente resistente, compacto, de baixa porosidade e elevada coesão, tornando o processo de escavação manual inviável e exigindo a utilização de maquinário especializado

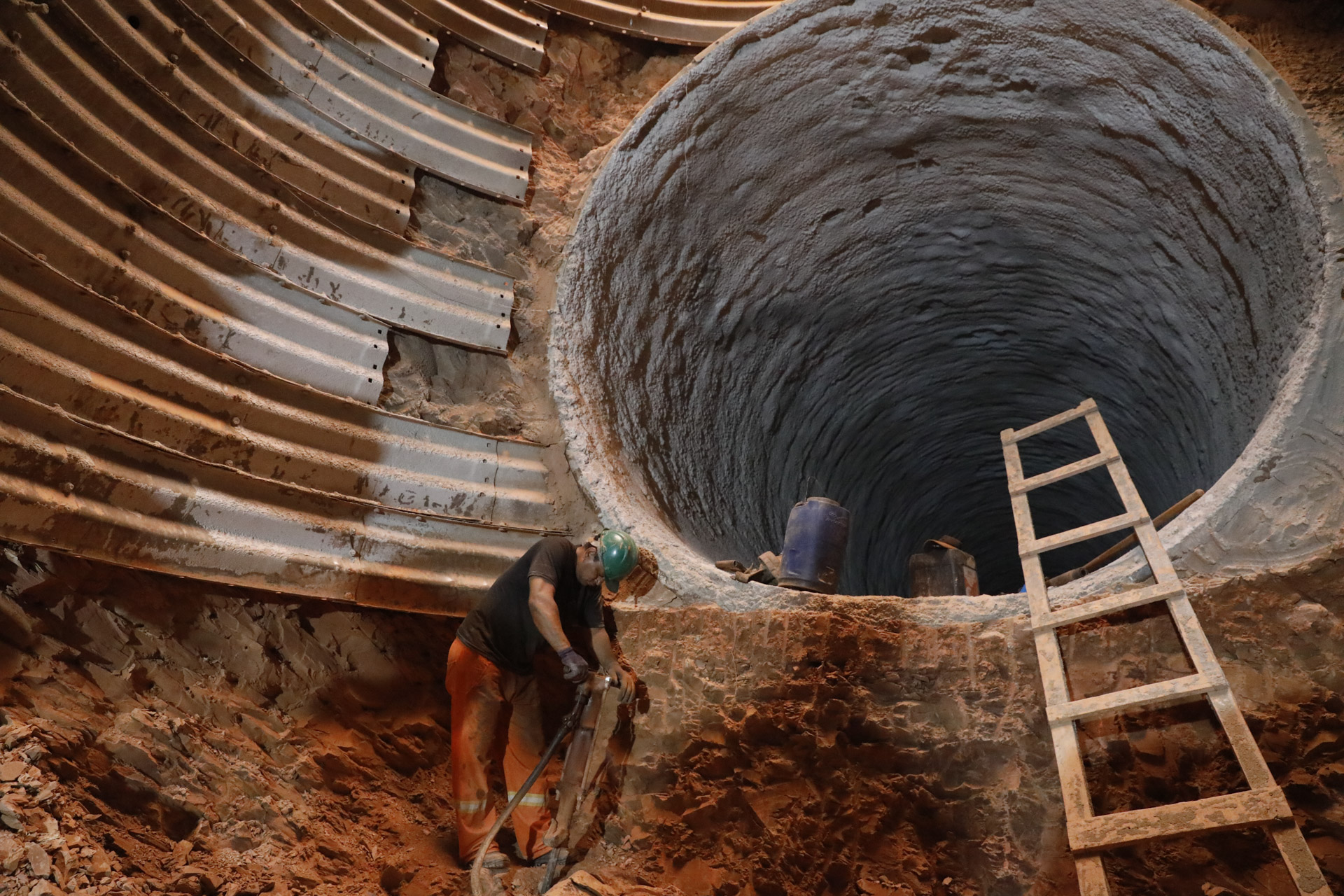

Para se ter uma ideia do impacto da descoberta, o túnel em execução no Lote 2 será o único a utilizar maquinário em sua abertura. Em todos os outros trechos da obra, onde o solo é de Tipo 1 (macio e de fácil extração), a escavação ocorreu de forma manual e com a adoção da metodologia tunnel liner. A técnica é considerada não destrutiva e compreende o uso de suportes metálicos segmentados para revestir e estabilizar o túnel à medida que ele avança.
“Em um solo de primeira categoria, é possível escavar até três metros por semana e 1,5 metro em um de segunda categoria. Nesse túnel, com essas características de um solo extremamente duro, estamos conseguindo cavar quase meio metro por semana apenas”, detalha.
Operação

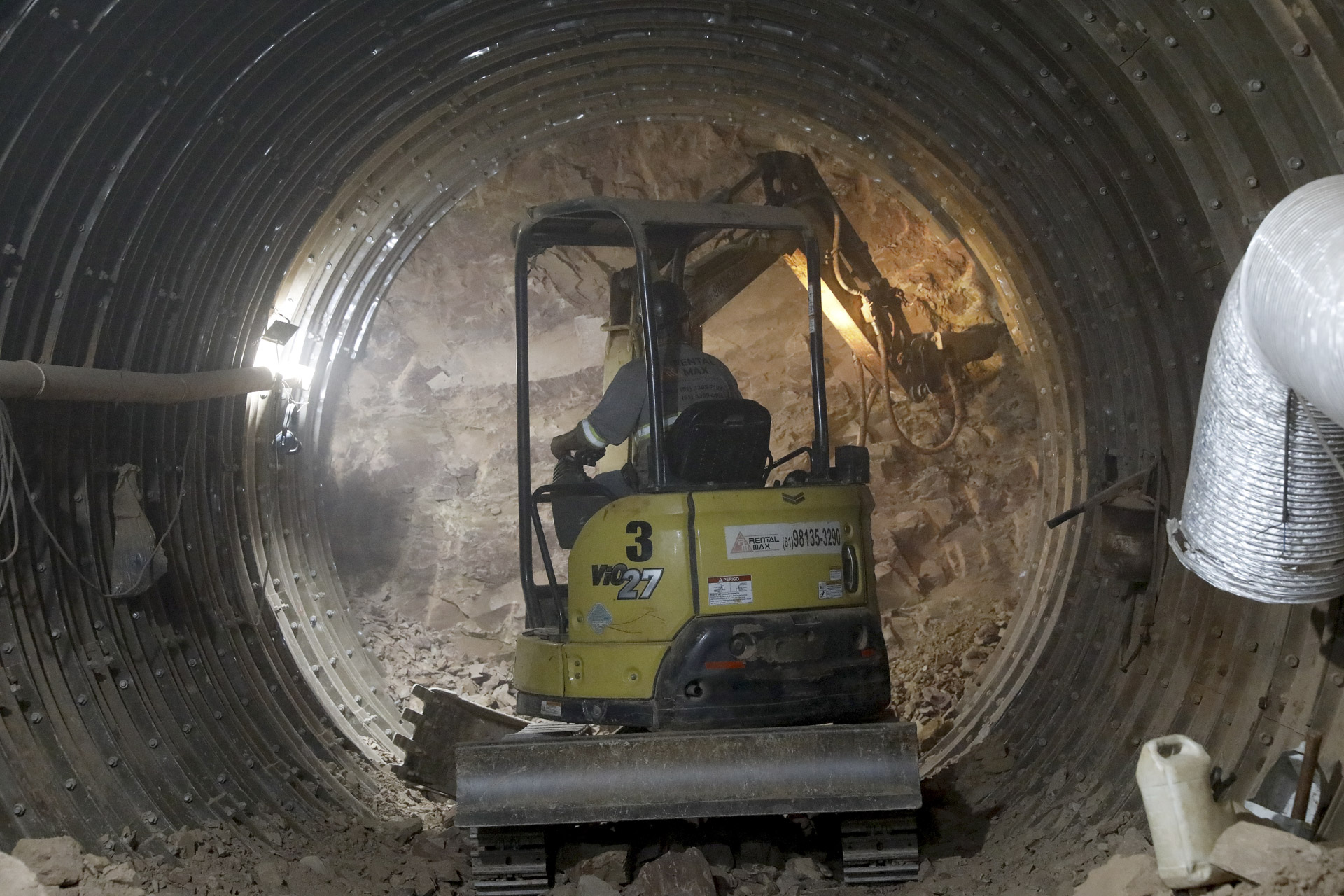

Diante do obstáculo, foram montadas sete frentes de trabalho e, em todas elas, a alternativa foi recorrer ao uso de escavadeiras e furadeiras hidráulicas – equipamentos especializados munidos de brocas capazes de perfurar e romper solos resistentes. E foi preciso montar uma verdadeira operação para viabilizar a utilização dos aparatos no interior do túnel.
“Fizemos todos os estudos de sondagem do solo de acordo com as normas vigentes. A gente sabia que encontraria um solo duro aqui neste lote, mas não imaginava que fosse tão duro. Foi uma surpresa, mas já estamos enfrentando o problema”, diz o diretor-técnico da Terracap responsável pela obra, Hamilton Lourenço
“É um túnel com um pouco mais de três metros de diâmetro e que comporta a utilização dessa máquina. Mas, por se tratar de um equipamento pesado, foi preciso utilizar um guincho para descê-la por meio dos nossos poços verticais. A escavadeira desceu desmontada e foi montada aqui dentro, onde ela consegue caminhar e executar sua função”, completa o diretor da Terracap.
